2018年4月26日5點8分,由公司總承包建設的大冶華鑫實業有限公司能源綜合利用工程35MW煤氣發電機組一次并網成功。機組各系統參數正常,運行狀態平穩,已經正式進入帶負荷運行階段,標志著我公司在高溫超高壓領域再創(chuàng )佳績。
本工程于2017年6月25日開工,建設規模包括1×130t/h高溫超高壓中間再熱煤氣鍋爐+1×35MW高溫超高壓煤氣發電機組和1×11.5t/h燒結余熱鍋爐+1×3t/h大煙道余熱鍋爐+1×5MW余熱發電機組。

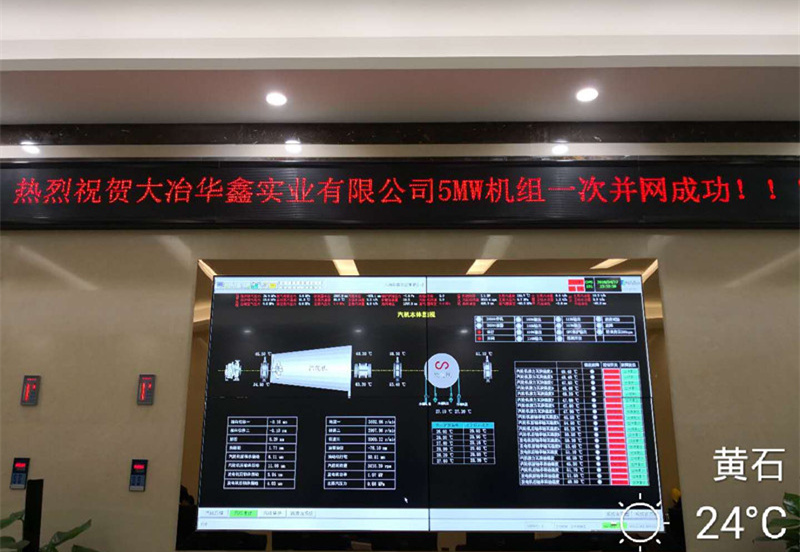

余熱發電機組已于2018年4月17日并網成功,項目部并未絲毫松懈,在4月19日發現煤氣發電機組發電機無法盤車問題時,迅速召集相關廠家技術人員,以最快速度制定出增加頂軸油泵系統方案,為節省時間,項目部成員驅車接送和加工設備,經各參加單位的有序協作和連續倒班作業,于26日5點8分完成35MW煤氣機組完成一次并網。
機組成功并網發電是項目交工前的最后也是最重要的一個節點,接下來,項目部會(huì )組織好試運行階段的各項工作,安排好隨后的消缺任務,保證項目順利交工。
